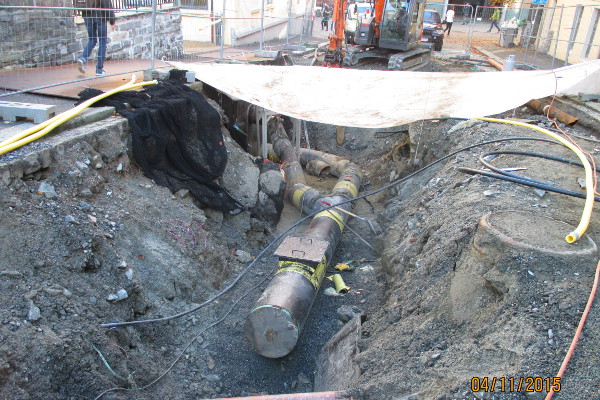

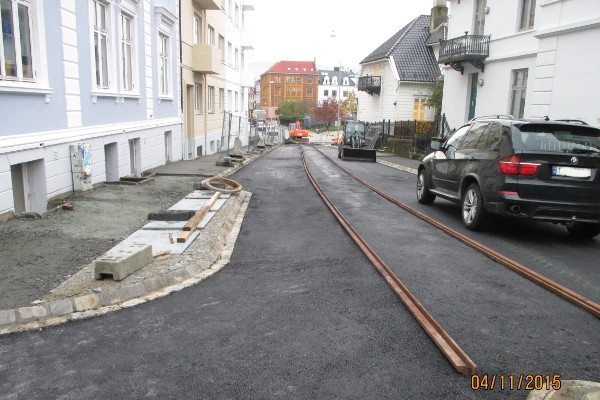

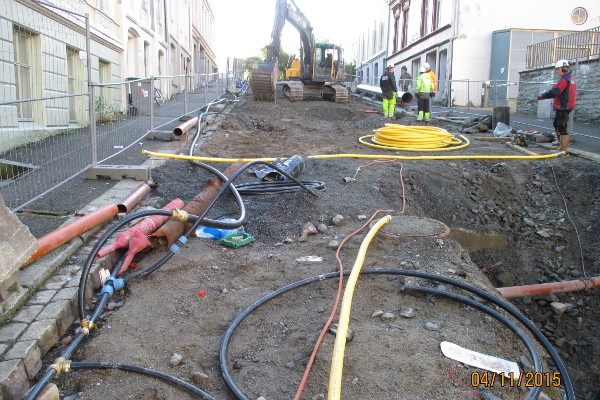

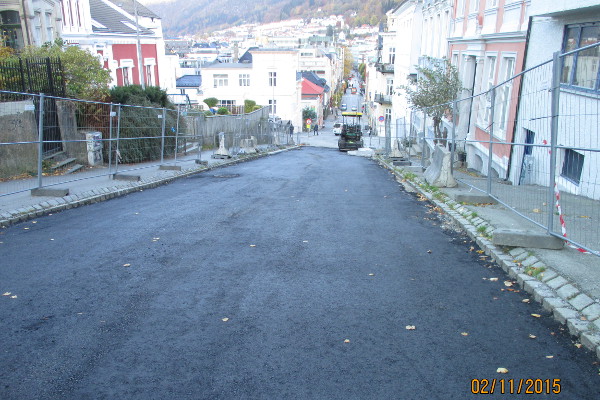

Status for Graveklubbens arbeider november 2015Vestre Murallmenningen, Baneveien, Sydneskleiven, StrangehagenAnleggsarbeider ferdigstilt i all hovedsak. Rosenbergsgaten – Professor Keysers gateArbeidene i Olav Kyrres gate og Langes gate (se faseplan 1) er ferdigstilt med all infrastruktur. Det er lagt to lag asfalt i Olav Kyrres gate og Langes gate. Slitelag legges i en forfaring når hele prosjektet er ferdigstilt. Trikkeskinner er etablert i Langes gate. Fremdrift Olav Kyrres gate og Langes gate: I Professor Keysers gate ble rør inn i bunkers ferdigstilt torsdag 5. november, og en begynner på rettstrekket opp gaten på mandag 9. november. Det er besluttet å skifte vannledning i traseen for å unngå hydraulisk sprengning inntil den. Det vil medføre bedre fremdrift og en kan i større grad ha en forutsigbarhet på fremdriften. VA-etaten har òg bestilt utskifting av AF-ledning (avløpsledning) i samme gate. Fremdrift: En kan påregne anleggsdrift i Professor Keysers gate i minimum 6 uker til. Dette skyldes merarbeid med VA-ledninger samt økt omfang av resetting av gatebelegg i smågatestein. MuséplassenHer starter arbeidene mandag 9. november hvis godkjent arbeidsvarsling foreligger som planlagt. Arbeidene her er vist i faseplan 2 og 3, der også nedkast i Rosenbergsgaten er tatt med. Estimert anleggstid for Muséplassen er 2 måneder. Harald Hårfagres gateIkke påbegynt arbeider der enda. Publisert: 09.11.2015 |
|
